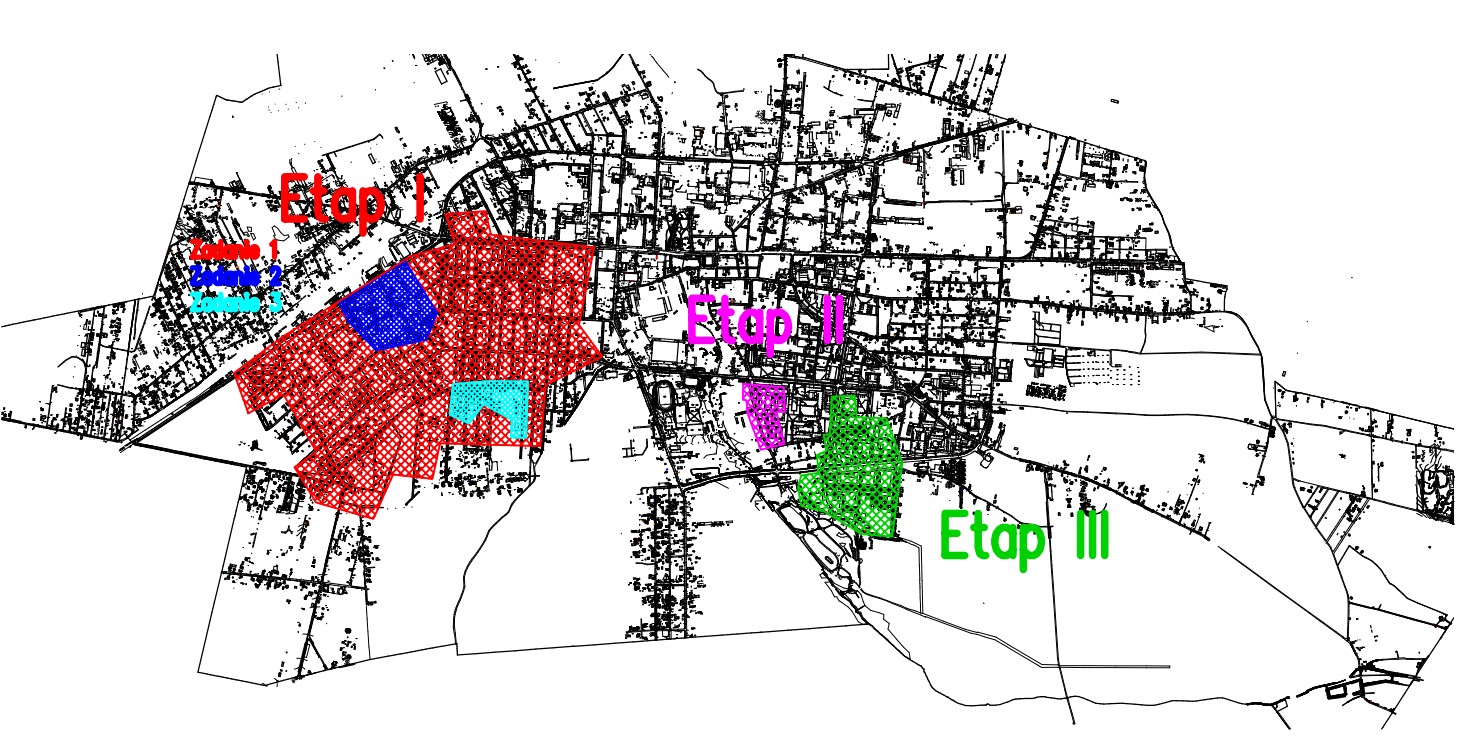

Zakład Energetyki Cieplnej szykuje się do kolejnego etapu modernizacji sieci ciepłowniczej. W tym roku wymienionych zostanie ponad 3000 metrów rurociągu. Prace wiążą się jednak z utrudnieniami dla mieszkańców – wiele nieruchomości zostanie czasowo pozbawionych dostępu do ciepłej wody.

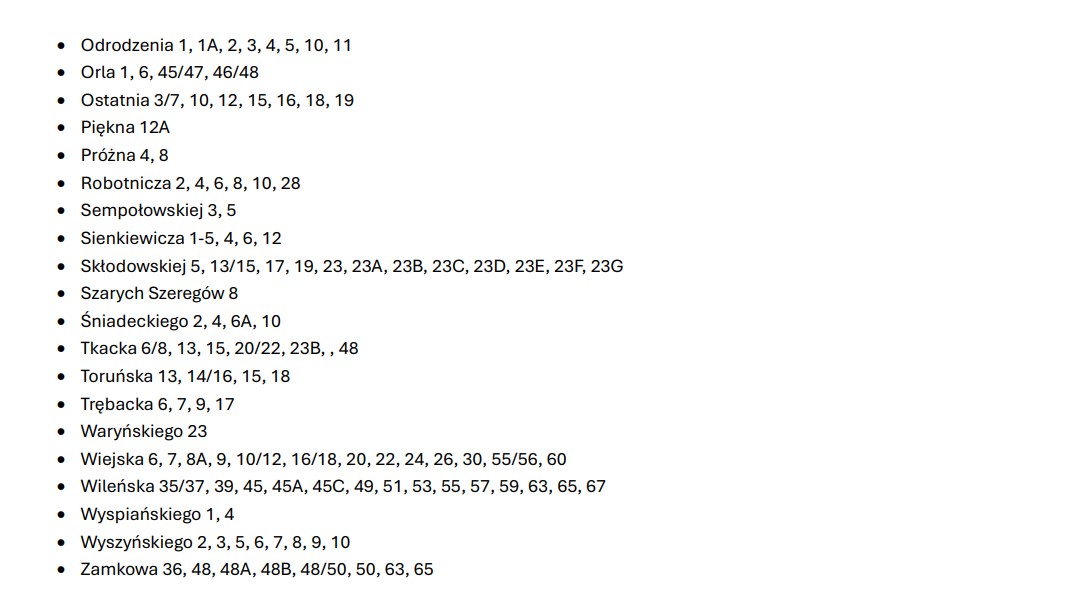

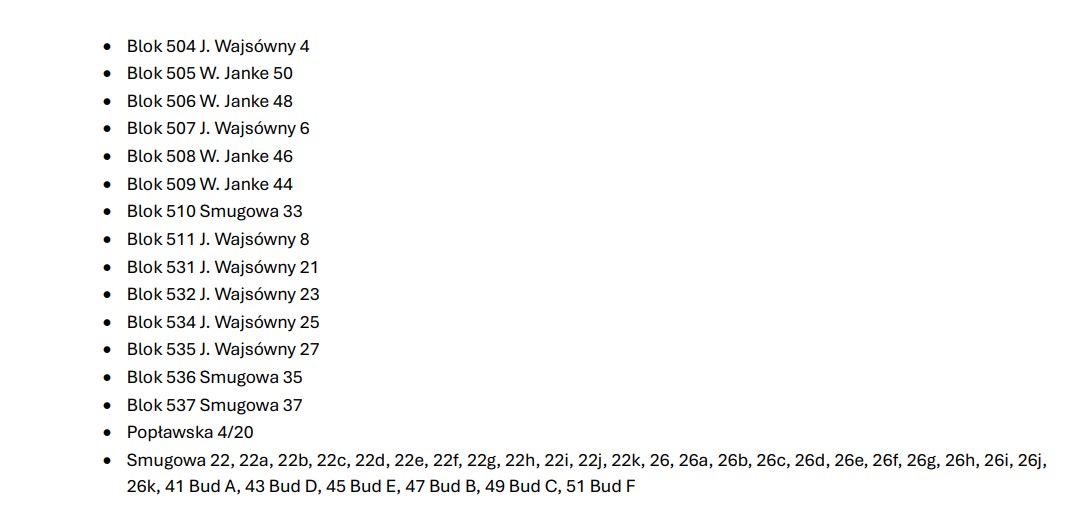

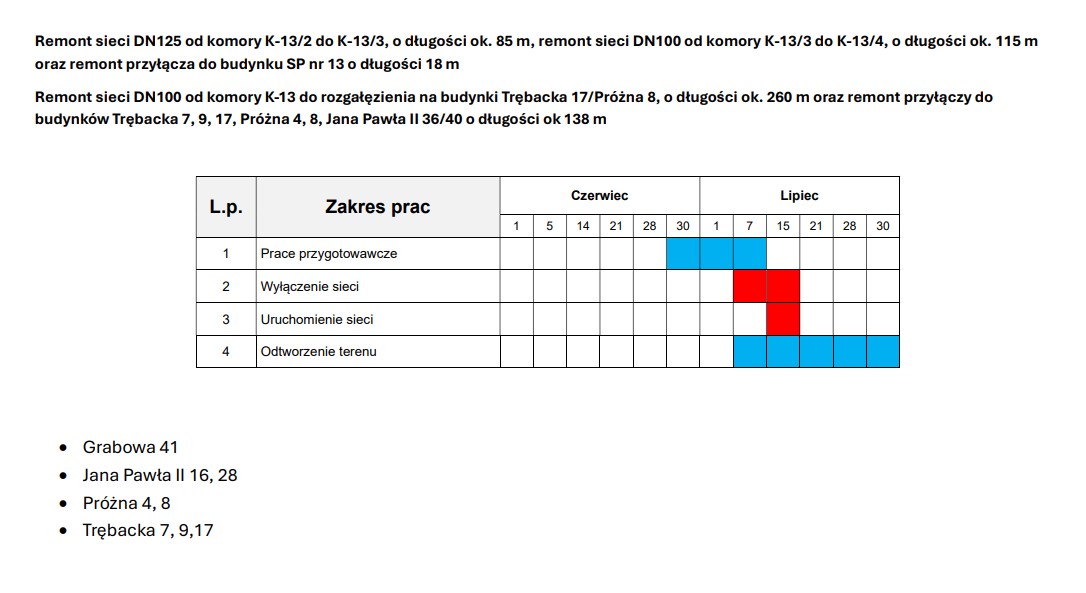

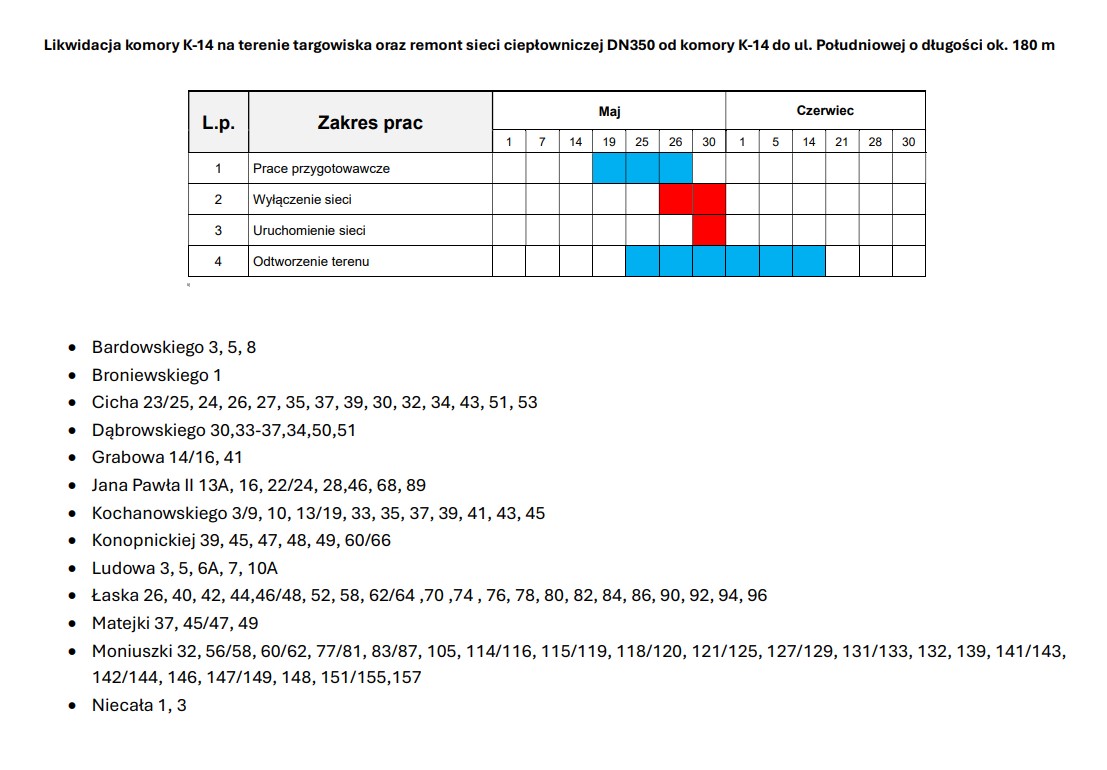

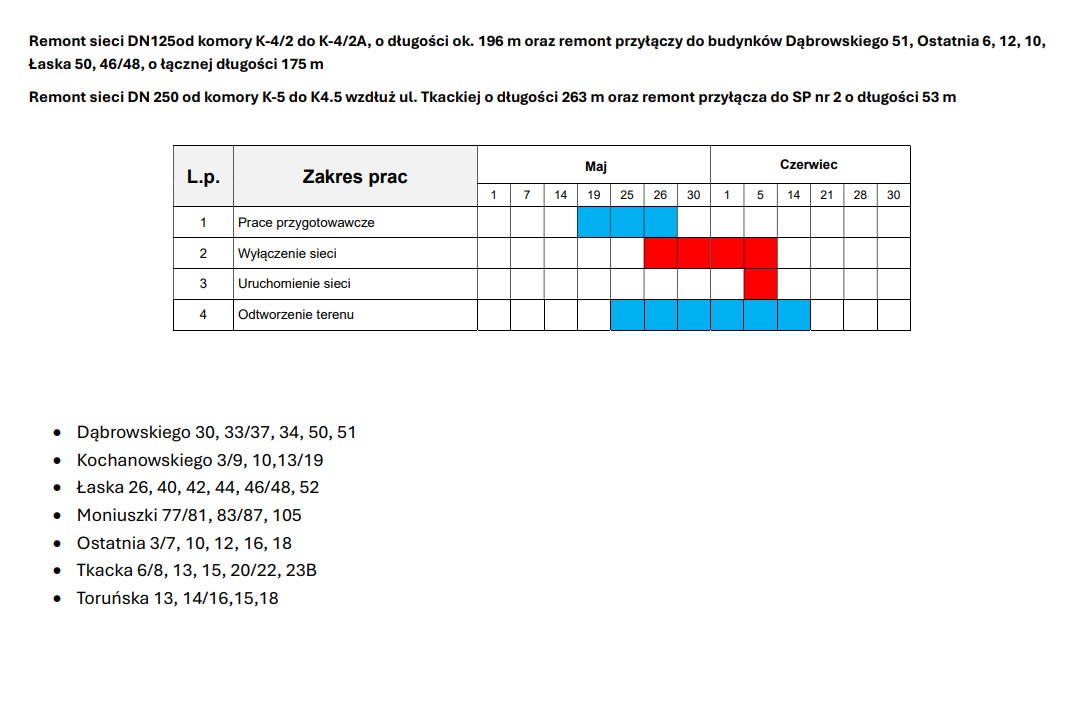

Tegoroczne prace zostały podzielone na trzy etapy, przy czym etap pierwszy dodatkowo rozdzielono na trzy części, różniące się terminami. Poniżej publikujemy ich dokładny harmonogram. pierwszych wyłączeń ciepłej wody należy spodziewać się 26 maja.
Etap 1
Etap 2
Etap 3
Koszt inwestycji to blisko 7 mln złotych.
REKLAMA
Wszystko wyremontują, a później ZEC zostanie przejęty.
Przy tym nierządzie, wszystko możliwe.
Niemcy kupią! Albo Czesi! Chińczycy następni w kolejce 🤣
nierentowne wszystko…
Dlaczego nierentowne, przecież Pan Prezes to świetny menedżer zna się na wszystkim.
mysle ze takimi działaniami PO i koalicja dażą do tego zeby utrudnic ludziom zycie……mam nadzieje ze ”usmiechnieci” zadowoleni
Szefu ZEC niech idzie DPSami zarządzać lepiej
Oczywiście połowy adresów nie ma na liście. Wracasz do domu, a tam kartka brak wody do 7.09, pogratulować.
Informacje po fakcie, bez uprzedzenia. Gdzie jakieś info od Spółdzielni 🤔. Niektórzy nie śledzą planów modernizacyjnych, bo muszą zarabiać, żeby z czegoś utrzymywać całą społeczność dbających o nas pracowników Spółdzielni 😏
